| Водный объект: | Ангара |
| Схема создания напора: | Плотинная |
| Установленная мощность, МВт: | 2997 |

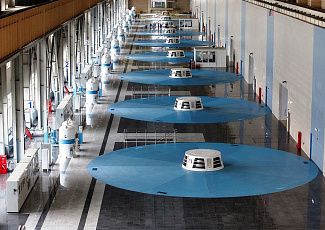

| Количество гидроагрегатов (факт): | 9 |
| Начало строительства: | 1976 год |
| Ввод в эксплуатацию: | 2012 год |
| Среднемноголетняя выработка (проектная), млн кВт⋅ч/год: | 17600 |

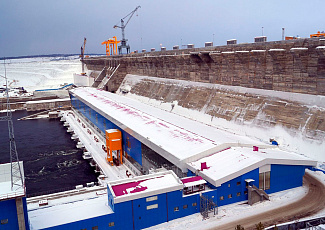

Богучанская ГЭС расположена на р. Ангаре в Красноярском крае, у г. Кодинска и является четвёртой, нижней ступенью Ангарского каскада ГЭС и пятой по мощности гидроэлектростанцией России. Строительство станции, ведущееся с 1974 г., является рекордным по продолжительности в истории отечественной гидроэнергетики. Богучанская ГЭС эксплуатируется ПАО «Богучанская ГЭС» (совместное предприятие ПАО «РусГидро» и ОК РУСАЛ).
В 1936 г. Госпланом СССР была одобрена «рабочая гипотеза комплексного использования Ангары», в которой в качестве нижней ступени каскада рассматривалась Богучанская ГЭС. В 1947 г. на конференции по развитию производительных сил Иркутской области была представлена схема освоения р. Ангары с каскадом из шести ГЭС. Согласно этой схеме, Богучанская ГЭС размещалась на 1451,0 км от истока р. Ангары и имела мощность 4000 МВт при напоре 71,0 м.
Работы по непосредственному проектированию Богучанской ГЭС начались Институтом «Гидропроект» в 1964 г. В 1969 г. был открыт титул на проектно-изыскательские работы по Богучанской ГЭС. Начались работы по проектированию основных сооружений гидроузла. Технический проект Богучанской ГЭС был утвержден 7 декабря 1979 г.
В 1980 г. было начато строительство основных сооружений станции - 18 июня 1980 г. из котлована первой очереди был извлечен первый кубометр грунта, а первый бетон в тело плотины уложили 17 апреля 1982 г. 25 октября 1987 г. в районе строительства Богучанской ГЭС перекрыли р. Ангару.
После распада СССР темпы работ по строительству Богучанской ГЭС значительно снизились, а с 1994 г. стройка была фактически законсервирована. В 2006 г. строительство станции возобновилось, при этом проект был снова скорректирован - вместо трех гидроагрегатов спроектировали водосброс No 2, открытые распределительные устройства были заменены на современные КРУЭ. Первые два гидроагрегата станции были пущены 15 октября 2012 г., последний гидроагрегат - в декабре 2014 г. В 2015 г. водохранилище было заполнено до проектной отметки, станция вышла на полную мощность. В 2017 г. строительство Богучанской ГЭС было завершено.
