28.08.2023

23 августа 2023 года было проведено ознакомление руководителей организаций-членов Ассоциации с ГЭС Дагестанского филиала РусГидро

23 августа 2023 года при поддержке работников ПАО «РусГидро» - Дагестанский филиал Ассоциацией «Гидроэнергетика России» был организован и проведен технический тур для руководителей организаций, входящих в ее состав. Представители ведущих гидроэнергетических, производственных и инжиниринговых компаний ознакомились с гидротехническими сооружениями, оборудованием и особенностями эксплуатации Ирганайской ГЭС и Чиркейской ГЭС, а также с их историей, результатами текущей работы и планами развития.


В состав делегации Ассоциации входили руководители: исполнительного аппарата ПАО «РусГидро», ПАО «ТГК-1», ООО «ЕвроСибЭнерго-Гидрогенерация», ООО «Башкирская генерирующая компания», ООО «Ракурс-инжиниринг», АО «Татэнерго», ООО «Фойт Гидро», ПАО «Якутскэнерго», ООО «Волга-Спецгидроэнергомонтаж» - «Камспецэнерго» и руководство Ассоциации.

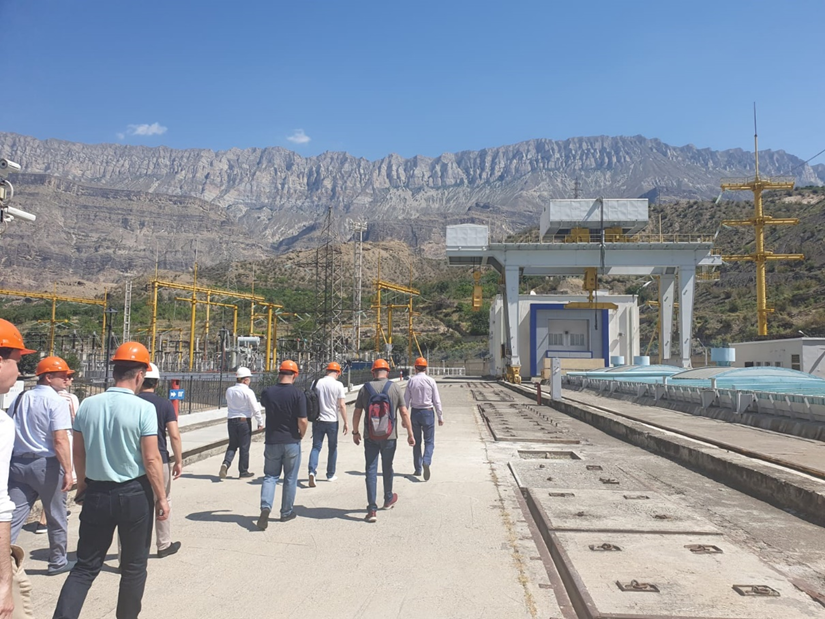

Руководители и сотрудники электростанций ответили на вопросы и представили необходимые информационные материалы.








Справочная информация:

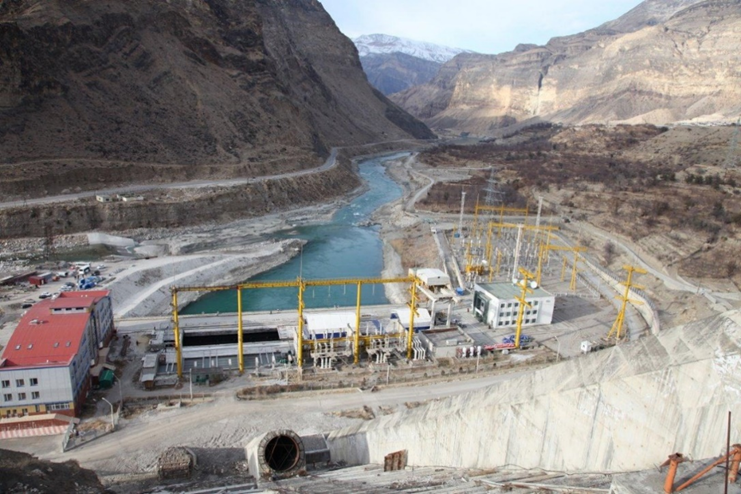

Ирганайская ГЭС

Место расположения – р. Аварское Койсу, Унцукульский район Республики Дагестан, в 45 км выше Чиркейской ГЭС. Год начала строительства – 1977. Год ввода в эксплуатацию первого гидроагрегата – 1998. Среднегодовая выработка электроэнергии — 1280 млн кВт·ч.

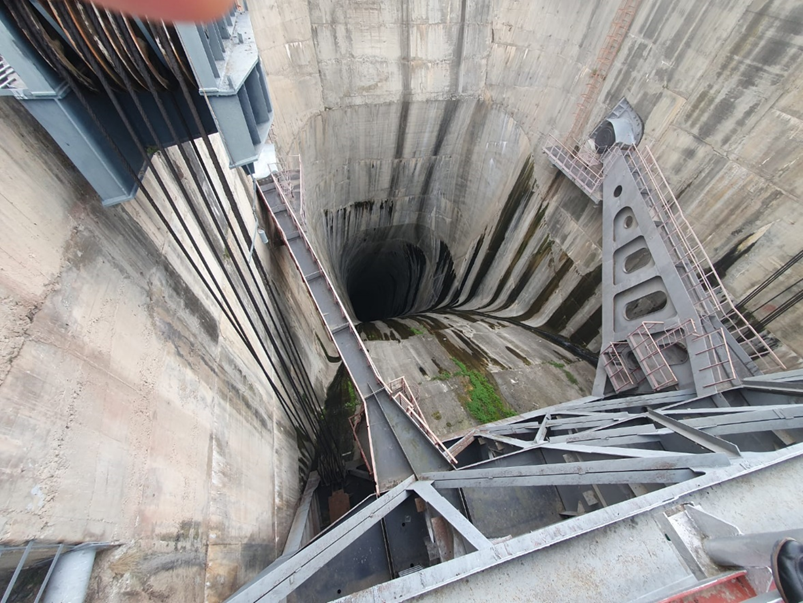

Состав сооружений: грунтовая плотина с асфальтобетонной диафрагмой, туннельный эксплуатационный водосброс, береговой водоприёмник, деривационный туннель длиной 5,2 км, подземный пневматический уравнительный резервуар, сталежелезобетонные турбинные водоводы, здание ГЭС, ОРУ- 330/110 кВ.



ОСНОВНЫЕ ЭТАПЫ СТРОИТЕЛЬСТВА
19 августа 1973 г. на берег реки Аварское Койсу высадился первый десант изыскателей.
15 мая 1975 г. комиссия Минэнерго СССР подписала окончательный акт, определивший месторасположение Ирганайской плотины.
29 апреля 1977 г. – день официального начала строительства Ирганайского гидроузла.
27 декабря 1979 г. началась проходка Гимринского автодорожного тоннеля. Сбойка тоннеля состоялась в июне 1988 года.
10 декабря 1992 г. состоялось перекрытие реки Аварское Койсу.
22 декабря 1998 г. состоялся пуск I агрегата Ирганайской ГЭС, ставший первым пуском объекта энергетики для новой России.
2 июля 2001 г. на счетчике генераторов Ирганайской ГЭС обозначилась цифра 1 млрд.кВт·ч.
10 декабря 2001 г. состоялся пуск II агрегата Ирганайской ГЭС. Проектная мощность каждого агрегата составила 200 МВт.
1 июня 2006 г. рабочая комиссия подписала акт о готовности гидросооружений напорного фронта к началу заполнения водохранилища.
20 сентября 2006 г. уровень Ирганайского водохранилища достиг отметки 521 метров по балтийской системе высот.
5 марта 2008 г. завершена отсыпка крупнейшей в Европе насыпной плотины с асфальтобетонной диафрагмой Ирганайской ГЭС. Высота плотины 101 метров, объем 5 миллионов 700 тыс. м3, вес около 13 млн тонн.
30 апреля 2008 г. правительственной комиссией РД был подписан акт о приемке ложа водохранилища Ирганайской ГЭС для наполнения до НПУ – 547,0 м. Начался третий завершающий этап наполнения Ирганайского водохранилища.
19 августа 2008 г. уровень воды в Ирганайском водохранилище достиг максимальной проектной отметки в 547 метров, что позволило довести мощность двух действующих гидроагрегатов до 400 МВт.
1 июля 2009 г. оперативная служба Ирганайской ГЭС зафиксировала, что со дня пуска первого агрегата в 1998 году Ирганайская ГЭС выработала 7 млрд.кВт·ч электроэнергии.
С 1 января 2012 г. Ирганайская ГЭС вошла в состав Филиала ПАО «РусГидро» — «Дагестанский филиал».

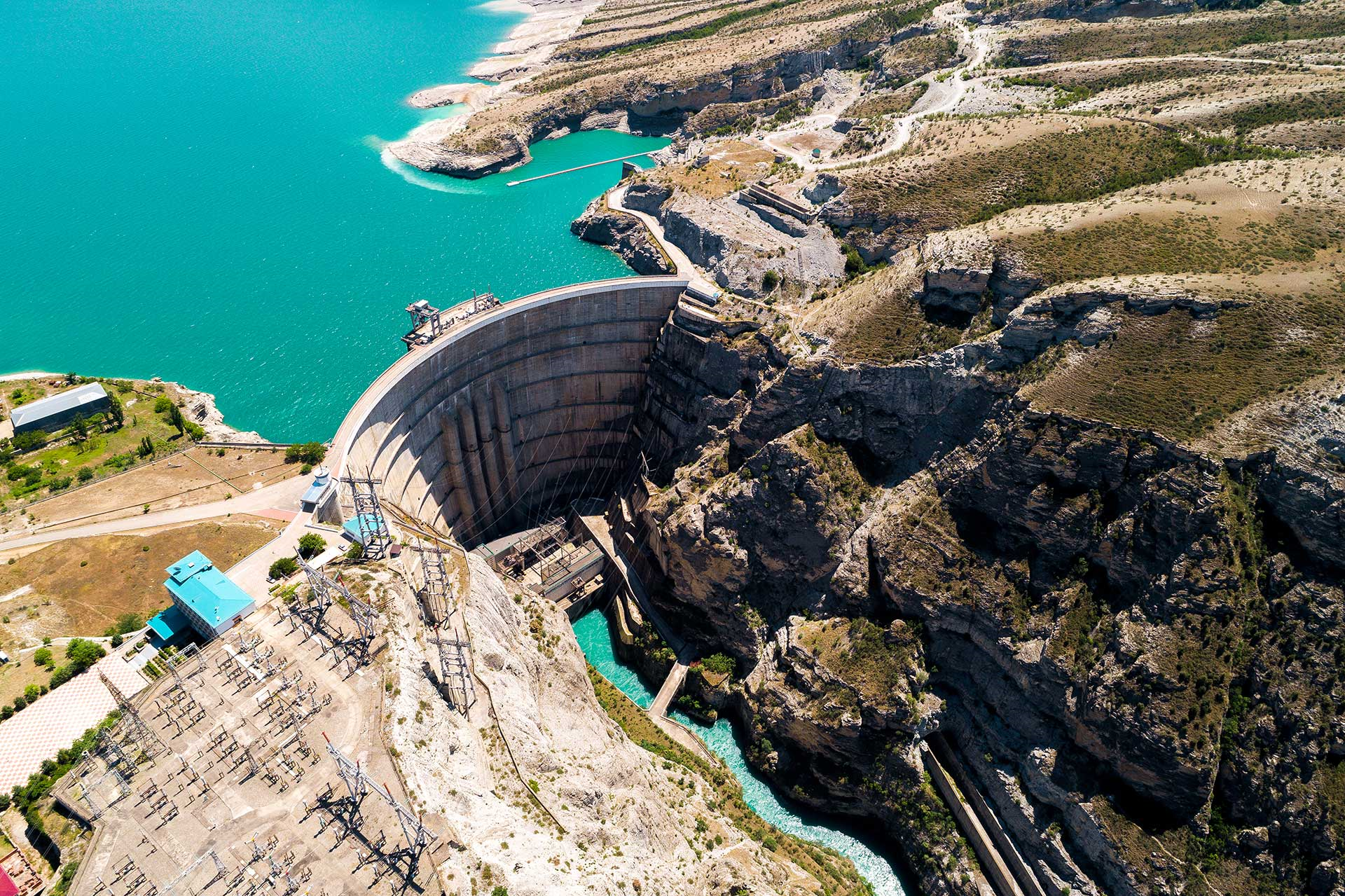

Чиркейская ГЭС

Место расположения – р. Сулак, Буйнакский район, Республика Дагестан. Год начала строительства – 1964. Год ввода в эксплуатацию первого гидроагрегата – 1974. Установленная мощность – 1000 МВт. Количество гидроагрегатов – 4. Среднегодовая выработка электроэнергии – 2430 млн кВт·ч. Состав сооружений: арочная плотина, приплотинное здание ГЭС с двухрядным расположением гидроагрегатов, эксплуатационный туннельный водосброс.



ОСНОВНЫЕ ЭТАПЫ СТРОИТЕЛЬСТВА
1928 - 1930 гг. Ленинградским отделением Энергостроя впервые были проведены полевые изыскания и проектные проработки по гидроэнергетическому использованию реки Сулак
14 декабря 1967 г. технический проект Чиркейской ГЭС утвержден распоряжением Совета министров СССР № 2881-Р.
Август 1963 г. начало освоения площадки строительства гидроузла.
Конец 1964 г. начало проходки строительного тоннеля Чиркейской ГЭС.
Июль1966 г. начало буро-взрывных работ на правобережной врезке плотины.
Декабрь 1966 г. на левом и правом берегах врезка плотины выполнена на высоту 30 метров и достигла 330 метров.
29 октября 1967 г. произведено перекрытие реки Сулак при помощи направленного взрыва.
Июль 1968 г. на левом берегу в зоне скола «Б» произошло обрушение скального блока. Работы на левобережной врезке плотины временно приостановлены. Только в 1971г. были завершены уникальные по масштабам и сложности исполнения работы по закреплению левобережного откоса котлована ГЭС.
Декабрь 1968 г. врезка плотины разработана на правом берегу до отметки 163,0 м. и на левом берегу до отметки 205,0 м.
14 мая 1970 г. произошло Дагестанское землетрясение (магнитуда 6,6, сила толчков 8—9 баллов по шкале MSK-64). Землетрясение вызвало ряд обвалов и оползней в ущелье выше по течению, наиболее крупные из которых располагались в 3-х, 4-х и 10 километрах от створа ГЭС и имели объёмы 0,8, 1,5 и около 10 млн м³ соответственно. Оползни на некоторое время перекрыли русло реки, после чего были размыты переливом воды через гребень. Однако перемычка котлована ГЭС удержала волну прорыва, а строительный тоннель справился с пропуском повышенных расходов. Строительство станции пострадало мало — из-за остановки водоотлива был частично затоплен котлован вместе со строительной техникой, но стройка была остановлена на полгода из-за необходимости оборки склонов и подъездов от осыпавшихся камней.

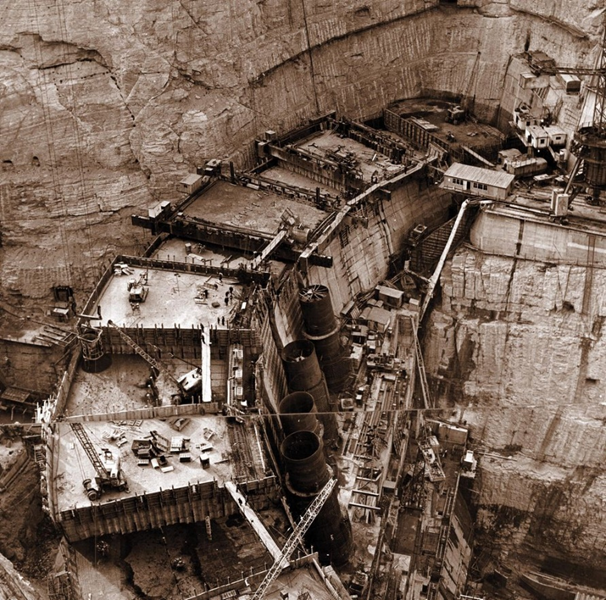

27 марта 1971 г. забетонирован первый блок в основании здания ГЭС.
Декабрь 1971 г. за год уложено 134 тысячи кубометров бетона. Плотина поднялась от основания на 38 метров.
Март 1972 г. смонтирован мост через Сулак в нижнем бьефе.
Декабрь 1972 г. в плотину за год уложено 266 тысячи кубометров бетона. Рост плотины в высоту составил 37 метров.
Апрель 1973 г. в здании ГЭС смонтирован статор турбины и спиральная камера пускового агрегата.
14 февраля 1974 г. колесо турбины пускового агрегата ГЭС установлено на свое рабочее место.

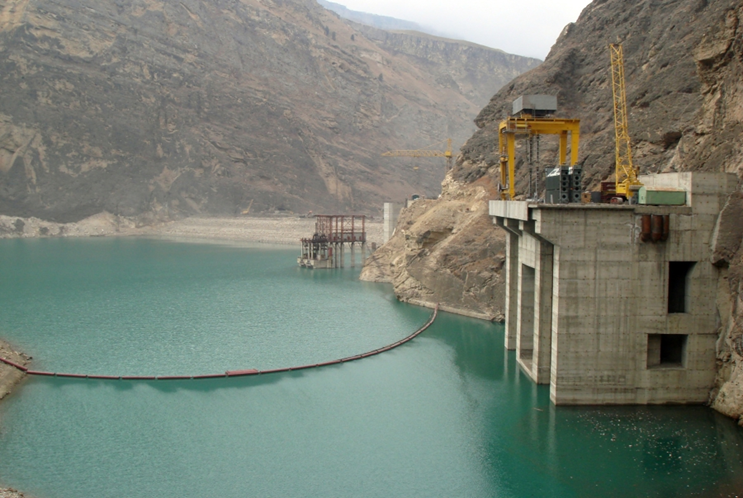

7 августа 1974 г. началось заполнение Чиркейского водохранилища.
13 августа 1974 г. Плотина поставлена под напор.
22 декабря 1974 г. первый агрегат Чиркейской ГЭС поставлен под промышленную нагрузку.
28 сентября 1975 г. пущен второй агрегат ЧГЭС.
30 декабря 1975 г. пущен третий агрегат ЧГЭС.
30 июня 1976 г. введён в постоянную эксплуатацию последний четвертый агрегат ЧГЭС.
9 февраля 1981 г. подписан акт приёмки гидроузла в промышленную эксплуатацию.



×
